Документы устанавливающие нормы рабочего времени на пуско-наладку вентиляции
- Автор Константин Таратыркин
- Опубликовано в Новости компании и отрасли
- Прочитано 3671 раз
- Печать
- Эл. почта
Подскажите, пожалуйста, какими документами устанавливаются нормы рабочего времени на пусконаладку вентиляции?
Вопрос на форуме АВОК от пользователя ivan.56ru.
ГЭСН – Государственные элементные сметные нормы
Сметно-нормативная база, сборники государственных элементных сметных нормативов на строительные и специальные строительные работы. Сметный норматив отдельных элементов прямых затрат, приходящихся на единицу объёма строительных работ и конструктивных элементов, расход строительных материалов, затраты труда строительных рабочих и времени работы строительных машин.
ФЕР – Федеральные единичные расценки
Сметно-нормативная база, сборники содержащие расценки на выполнение единичных строительных работ, регламентируют выраженные в натуральной форме отдельные элементы прямых затрат, приходящиеся на единицу объема строительных работ и конструктивных элементов: расход строительных материалов, затраты труда строительных рабочих, времени работы строительных машин.
Нормы ГЭСН и расценки ФЕР
Предназначены для определения затрат и составления на их основе сметных расчетов (смет) на производство ниже перечисленных работ:
строительные и специальные строительные работы;
монтаж оборудования;
капитальный ремонт оборудования;
пусконаладочные работы;
ремонтно-строительные работы.

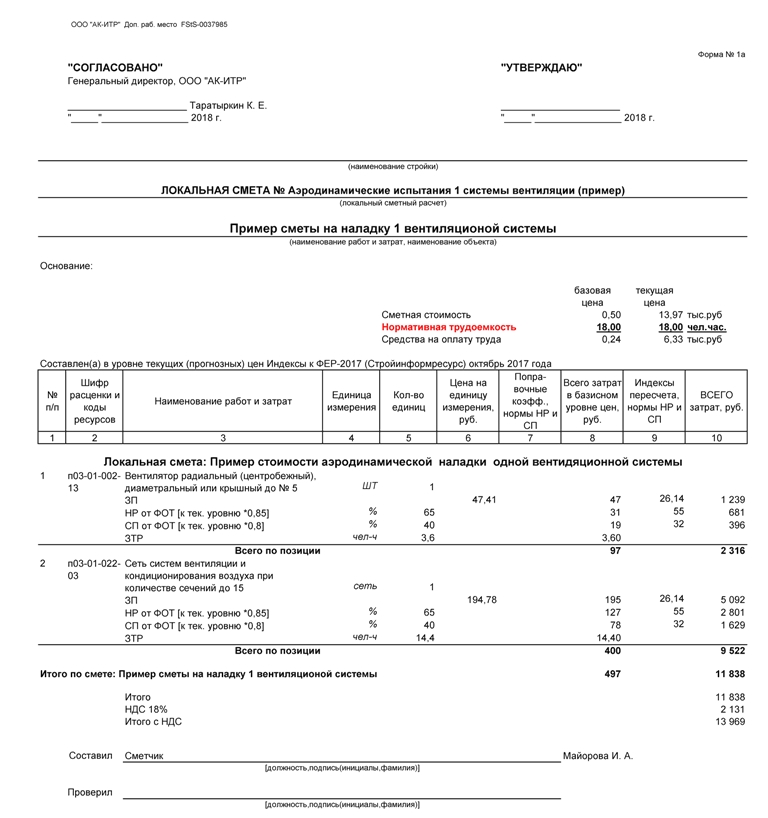

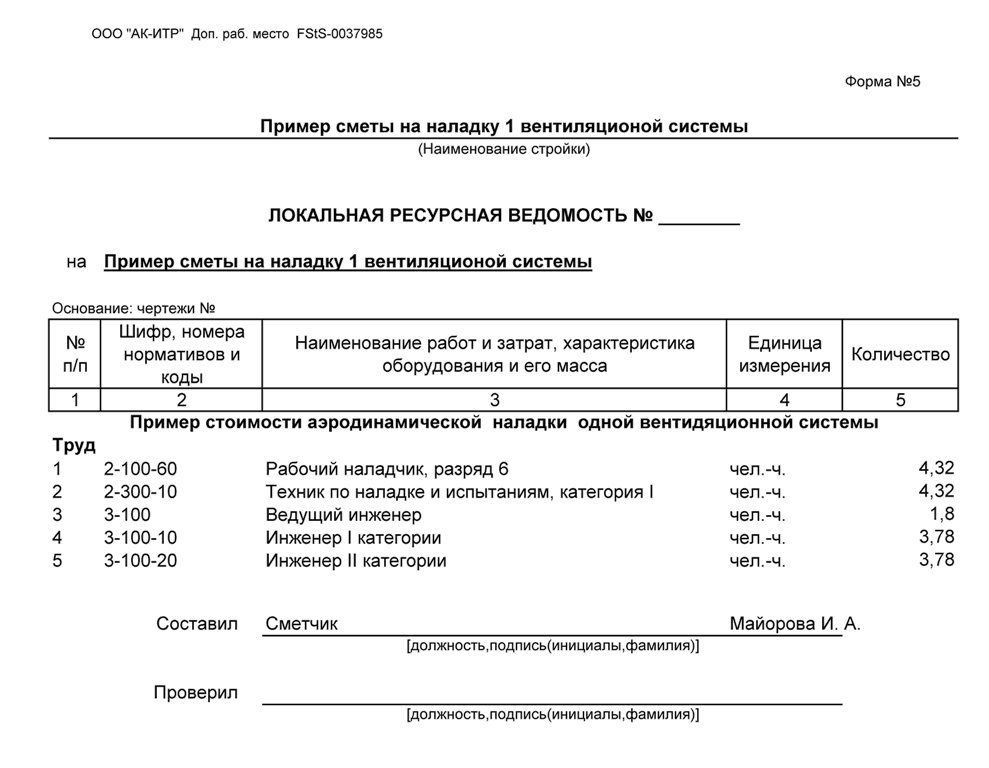

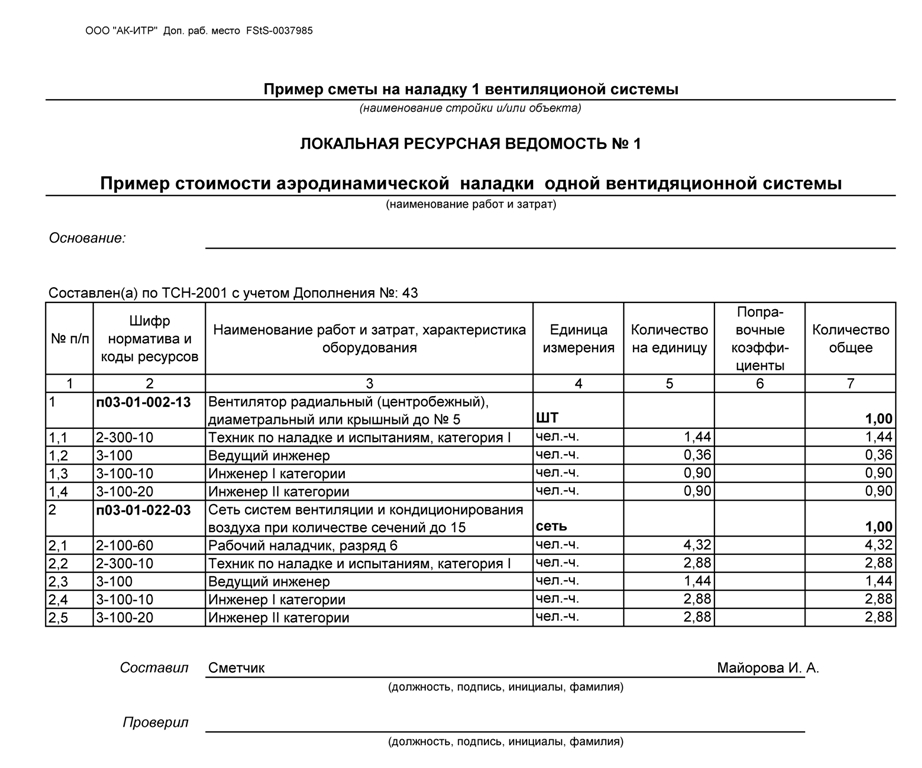

В смете учитываются трудозатраты в человеко-часах. В сметной программе (у меня Smeta.ru), всё считается в автомате. Пример сметы и ресурсных расчётов, с показателями нормативной трудоёмкости в чел.-ч.
